  • 人民網
    人民網>>四川頻道>>綜合欄目>>政商動態

    葉巴灘水電站下閘蓄水

    2025年10月13日20:29 | 來源:人民網-四川頻道
    小字號

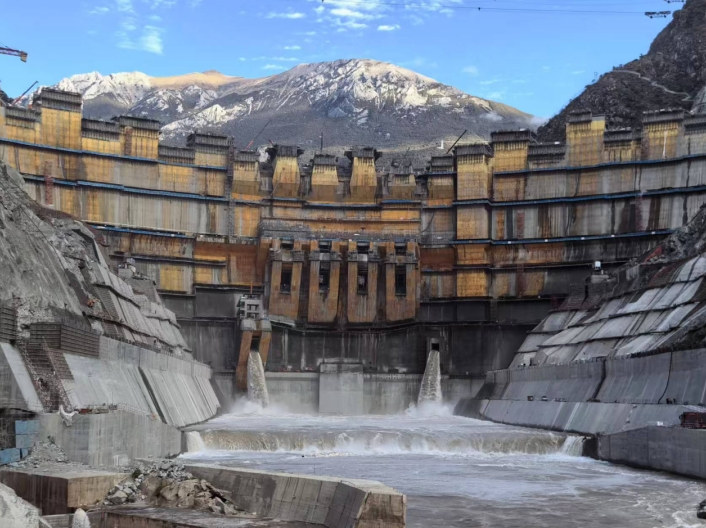

    葉巴灘水電站拱壩。李依攝
    葉巴灘水電站拱壩。李依攝

    10月13日,國家“十四五”規劃重大工程——葉巴灘水電站正式下閘蓄水,標志著我國在建海拔最高的混凝土雙曲拱壩電站正式進入首批機組投產發電沖刺階段。

    葉巴灘水電站位于四川甘孜白玉縣和西藏昌都貢覺縣交界處,是金沙江上游規劃“一庫十三級”開發的第7級電站,為金沙江上游川藏段最大的電站,也是國家“十四五”能源發展重點項目和西電東送接續能源基地骨干工程。電站壩址區海拔約3000米,總裝機224萬千瓦,最大壩高217米,相當于70多層樓高。截至目前,部分壩段已澆筑至頂,機電安裝已基本就緒,正在進行設備調試。

    據了解,蓄水分兩個階段進行。第一階段水位蓄水至死水位2855米,為今年年底實現首批機組投產發電創造條件;第二階段預計到2026年10月,將蓄水至正常蓄水位2889米,屆時可更大程度發揮金沙江上游梯級電站聯合調度運行能力。

    工程建設面臨高寒、高海拔、高壩、高邊坡等世界級技術挑戰,由中國電建集團成都勘測設計研究院有限公司歷經20余載前期研究和科技攻關。在建設階段成功應對兩次白格堰塞湖影響,解決了構造發育、深卸荷發育的復雜地基筑壩問題,攻克了高寒高海拔特高拱壩溫控、冬季連續施工等技術難題。

    通過技術創新,建設團隊在我國高海拔嚴寒地區首次實現大壩混凝土全年無間斷高質量施工,創下大壩無一條溫度裂縫的工程奇跡。特別是通過工期優化和蓄水規劃方案優化,設計團隊將導流洞下閘至首臺機組發電的工期由可研階段的8個月優化至3個月,為工程提前蓄水發電奠定了堅實基礎。

    葉巴灘電站全面投產后,年均發電量將達102億千瓦時,相當于每年減少燃煤近400萬噸,減排二氧化碳737萬噸,對于優化我國能源結構、促進當地經濟社會發展具有重要意義。(邱云、易文明)

    (責編:李強強、薛育建)
